Sekiranya anda ingin membuat lantai tahan haus yang baik (atau lantai penyusupan yang berkualiti tinggi), anda mesti berurusan dengan kekuatan asas konkrit, terutamanya kebosanan. Lantai tahan yang baik tidak hanya berkaitan dengan kualiti agregat tahan haus. Tanah kursus asas yang lebih baik diperlukan. Makalah ini bertujuan untuk menyediakan anda dengan laser laser dan teknologi lantai yang paling komprehensif dan lengkap. Kandungan berikut adalah kaedah pembinaan yang diringkaskan oleh Shanghai Jiezhou Engineering & Mekanisme Co., Ltd. menurut pengalaman industri bertahun -tahun. Untuk rujukan anda.
Proses Pembinaan: Rawatan Kursus Asas → Penetapan Bentuk Gudang → Pemakanan Konkrit → Mesin Laser Laser Paving, Vibrating and Compacting → Menyebarkan Agregat Logam → Pengekstrakan Calendering and Slurry → Polishing → Penyiraman dan pengawetan → Pemotongan sendi mekanikal dan grouting.

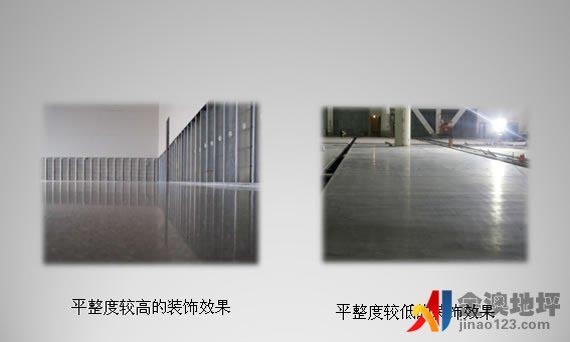

Gambar pembinaan laser laser
Rawatan asas
1. Pertama, sampah di atas kursus asas hendaklah dikeluarkan dan tidak akan ada pelacur di permukaan kursus asas.
2. Pahat yang menonjolkan bahagian permukaan untuk menjadikan seragam ketinggian permukaan. Semak sama ada kebosanan kursus asas memenuhi standard dalam ± 2cm dari ketinggian reka bentuk untuk memastikan ketebalan paving konkrit.
Tetapan templat
Pertama, menurut kedudukan lajur keluli keseluruhan loji, keperluan reka bentuk, penyediaan kerja, arah perjalanan kenderaan dan ciri -ciri pembinaan peralatan meratakan, skim penembusan pembinaan yang boleh dipercayai dirumuskan. Kerja -kerja tegar hendaklah dipasang di kawasan pembinaan. Formwork itu hendaklah menjadi satu bentuk khas yang diperbuat daripada keluli saluran, dan pembukaan atas formwork hendaklah diselaraskan untuk menjadikannya rata dan konsisten di dalam dan di luar.
Tetapkan lapisan gelongsor
Selepas bentuk kerja didirikan, kawasan pembinaan akan ditutup dengan filem plastik untuk memisahkan kursus asas dari permukaan konkrit untuk membentuk lapisan gelongsor.
Mengikat tetulang tetulang
1. Permukaan tetulang hendaklah bersih, bebas daripada kotoran, karat, dan lain -lain untuk memastikan kualiti bahan mentah. Mesh tetulang hendaklah terikat sepenuhnya, dan jarak dan saiz akan memenuhi keperluan reka bentuk dan spesifikasi. Selepas mengikat, periksa mesh tetulang untuk melihat sama ada lapisan pelindung sudah cukup, sama ada pengikatan adalah tegas dan sama ada terdapat kelonggaran.
2. Sebelum menuangkan konkrit, ia akan dipasang pada kedudukan yang ditetapkan oleh pekerja. Saiz mesh tetulang adalah 3m × 3m.

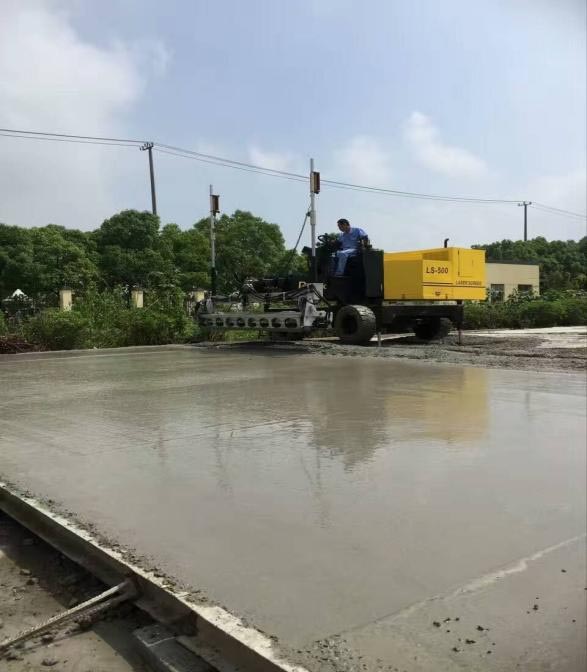

Pentauliahan mesin meratakan laser
Sebelum menuangkan konkrit, mesin meratakan laser hendaklah disahpepijat. Erect dan aras pemancar laser, dan laraskan tahap dan ketinggian kepala meratakan mesin meratakan konkrit mengikut isyarat yang dihantar untuk menjadikannya konsisten dengan ketinggian tanah konkrit. Pada masa yang sama, laraskan perbezaan ketinggian di kedua -dua hujung kepala meratakan dalam 0.5mm. Sebelum pembinaan berskala besar, peralatan penggunaan pertama untuk pengeluaran percubaan dan periksa untuk memastikan tiada kesilapan.
Menuangkan konkrit
1. Konkrit komersial hendaklah digunakan. Prestasi perkhidmatan konkrit komersial hendaklah memenuhi keperluan spesifikasi yang relevan, dan kemerosotan konkrit ke dalam bentuk kerja hendaklah dikawal pada 160-180mm.
2. Konkrit hendaklah diturap dari hujung dengan cara yang teratur. Apabila campuran konkrit dicurahkan ke dalam bentuk kerja, pemunggahan hendaklah tertumpu dan lambat, dan ketebalan maya adalah kira -kira 2cm lebih tinggi daripada formwork. Sekiranya perlu, bahan tersebut akan dikurangkan atau ditambah, dan bahagian menegak dan mendatar hendaklah memenuhi keperluan. Konkrit hendaklah diturap secara berterusan tanpa gangguan.

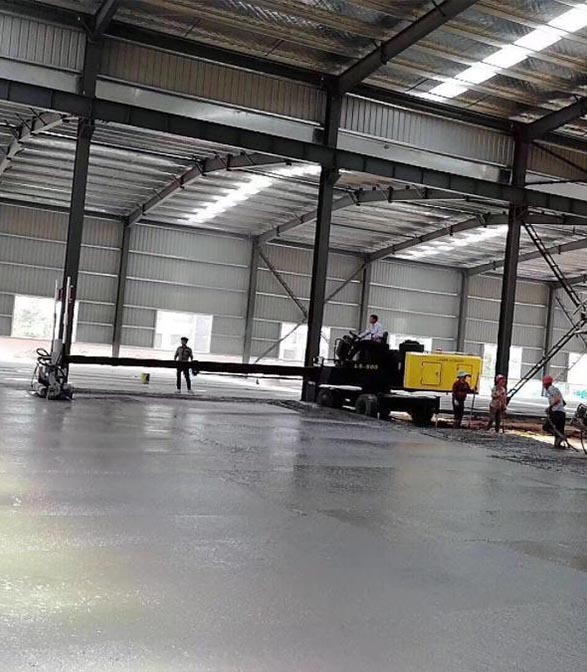

3. Selepas konkrit dituangkan, buasir konkrit hendaklah secara kasar diratakan secara manual dalam julat berkesan lengan teleskopik mesin meratakan, dan kemudian getaran, pemadatan dan meratakan akan diselesaikan pada satu masa dengan mesin meratakan laser. Dalam proses meratakan, ambil satu arah sebagai prinsip, dan letakkan mundur dari dalam ke luar langkah demi langkah.
4 Kawasan di mana pembinaan mekanikal tidak dapat dijalankan, seperti sudut dan lajur keluli, hendaklah dipadatkan dan diratakan secara manual.
Pakai pembinaan lantai tahan
Sebelum penetapan awal konkrit, trowel cakera hendaklah digunakan untuk kira -kira plaster sehingga buburan dilepaskan, dan pengeras hendaklah diedarkan secara merata pada permukaan konkrit. Selepas pengeras menyerap sejumlah air, mula mengisar; Selepas pengisaran kasar, lapisan kedua pengeras hendaklah disebarkan, dan jumlah bahan hendaklah 1/3 dari proses sebelumnya. Pengisaran salib hendaklah dijalankan semasa pengisaran, dan tiada pengisaran yang hilang dibenarkan.
Pemadatan dan penggilap trowel
1. Selepas meratakan laser, konkrit hendaklah diangkat dan selesai dengan kulir sebelum dan selepas tetapan awal. Operasi troweling penggiling cakera hendaklah dijalankan selama berkali -kali mengikut pengerasan lapisan permukaan. Kelajuan operasi troweling mekanikal hendaklah diselaraskan dengan sewajarnya mengikut pengerasan tanah konkrit, dan operasi troweling mekanikal hendaklah dijalankan secara menegak dan mendatar.
2. Secara amnya, operasi penggilap lebih daripada 2 kali untuk membuat seragam gloss lantai.
Celah:Sendi hendaklah dipotong dalam masa 2-3d selepas pembinaan permukaan permukaan tahan haus. Pemotongan basah hendaklah digunakan untuk memotong sendi, dengan ketebalan 5cm dan kedalaman tidak kurang dari 1/3 ketebalan konkrit. Jahitan pemotongan hendaklah lurus dan cantik.
Menyembuhkan: Selepas konkrit digilap, ia akan ditutup dengan filem dan disiram untuk menyembuhkan. Semasa tempoh pengawetan, apabila kekuatan konkrit kursus permukaan tidak mencapai 1.2MPa, tiada siapa yang akan berjalan di atasnya.
Caulking
1. Selepas lantai disembuhkan selama dua minggu, membersihkan sendi pemotongan dan keluarkan semua zarah dan habuk longgar pada sendi pemotongan.
2. Sealant poliuretana dengan keanjalan yang tahan lama dan pengawetan cepat hendaklah digunakan untuk mengisi sendi pengecutan.
Langkah kawalan
1. Bahan yang digunakan di tapak mestilah tertakluk kepada penerimaan tapak, dan hendaklah disusun pada kedudukan yang ditetapkan selepas meluluskan penerimaan. Perhatikan bahawa bahan dengan keperluan kalis air mesti mengambil langkah -langkah yang relevan terhadap kelembapan dan hujan.
2. Menyediakan kakitangan pengurusan pembinaan yang berpengalaman dan pengendali pembinaan mahir. Sebelum pembinaan, kakitangan yang berkaitan akan dianjurkan untuk menjalankan pendedahan teknikal mengenai penggunaan mesin dan alat pembinaan yang betul dan kawalan proses utama, untuk memastikan bahawa kakitangan pembinaan mahir dalam operasi setiap proses.
3. Mesin dan alat pembinaan hendaklah memenuhi keperluan, berada dalam keadaan baik, dan menyediakan beberapa instrumen penting.
4. Persekitaran pembinaan tapak hendaklah dijaga bersih dan kemas untuk mengelakkan habuk dan pelacur lain daripada mencemarkan tanah.
5. Poket, sampah dan bahan sisa lain yang ditinggalkan di tapak hendaklah dikeluarkan setiap hari untuk memastikan tapak tersebut dibersihkan selepas kerja. Sekiranya bahan khas sisa, kaedah rawatan hendaklah selaras dengan keperluan untuk rawatan bahan khas.
Akhirnya, sebagai tambahan kepada ketat mengikuti prosedur di atas, lantai tahan haus yang baik juga memerlukan koordinasi dan kerjasama antara lantai konkrit dan tahan haus.
Ditubuhkan pada tahun 1983, Shanghai Jiezhou Engineering & Mekanisme Co., Ltd. memberi tumpuan kepada R & D, pengeluaran dan penjualan jentera dalam bidang lantai konkrit. Mesin laser laser, trowel kuasa, mesin pemotong, pemadat plat, tamping rammer dan jentera lain menggunakan teknologi terkini dan dipuji secara meluas oleh pelanggan.
